北园大街快速路西延工程正式通车
??? 12月16日上午11点18分,,,,,,,随着高架桥第一辆车驶入北园大街快速路西延,,,,,,,标志着北园大街快速路西延工程正式通车。。。。。。。。
??? 济南市北园大街快速路西延建设工程施工一标段西起南北三号路,,,,,,,东至京台高速东侧,,,,,,,主线全长800米。。。。。。。。工程一标段主要包括京台高速立交桥1座、跨线桥1座,,,,,,,新建地面道路1125米,,,,,,,改建地面道路800米,,,,,,,其中青岛路为双向八车道,,,,,,,西起南北三号路,,,,,,,东至京台高速东坡脚线,,,,,,,规划红线宽70-80米,,,,,,,道路长度约为800米,,,,,,,主要施工内容为道路、箱涵、排水、综合管线及交通照明等;;;;;;;;南北一号路为双向四车道,,,,,,,北起东西一号路,,,,,,,南至青岛路南侧规划路,,,,,,,红线宽70米,,,,,,,全长1125米,,,,,,,主要施工内容包括道路、河道、挡墙、排水、综合管线及交通照明等。。。。。。。。京台立交及跨线桥共有桩基291颗、承台83座、墩柱120颗,,,,,,,砼箱梁32联,,,,,,,钢箱梁2联。。。。。。。。
??? 工程自2017年12月28日开工建设,,,,,,,施工中合理组织,,,,,,,优化比选方案,,,,,,,积极配合拆迁;;;;;;;;2018年2月22日正式展开桩基施工;;;;;;;;9月28日完成桩基施工;;;;;;;;10月8日完成墩柱施工;;;;;;;;11月10日完成砼箱梁主体结构;;;;;;;;11月20日完成跨高速匝道钢箱梁安装;;;;;;;;11月30日完成沥青上面层摊铺。。。。。。。。
??? 济南市北园大街快速路西延建设工程高架路正式通车,,,,,,,实现了北园大街西延-北园大街-工业北路一线贯通城市东西,,,,,,,与顺河高架、二环南路、二环东路、二环西路构成快速路路网骨架,,,,,,,共同组成主城区的快速机动车走廊,,,,,,,西可直通京台高速、济南西客站,,,,,,,东可直达东绕城高速,,,,,,,大大缩短市民东西向出行时间,,,,,,,对缓解主城区的交通拥堵、助力新旧动能转换先行区建设具有重要意义。。。。。。。。
?

?通车现场
?

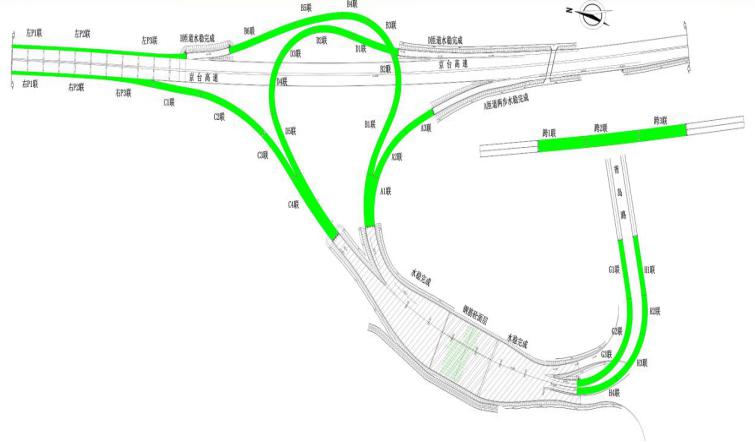

工程平面图
?

匝道航拍图
?

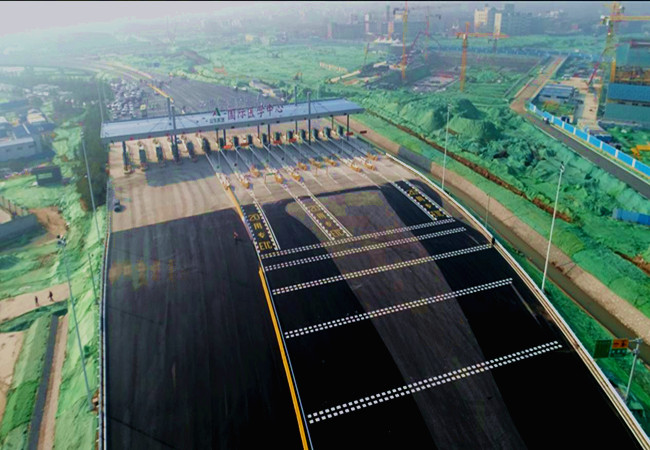

?收费广场北侧航拍图
?

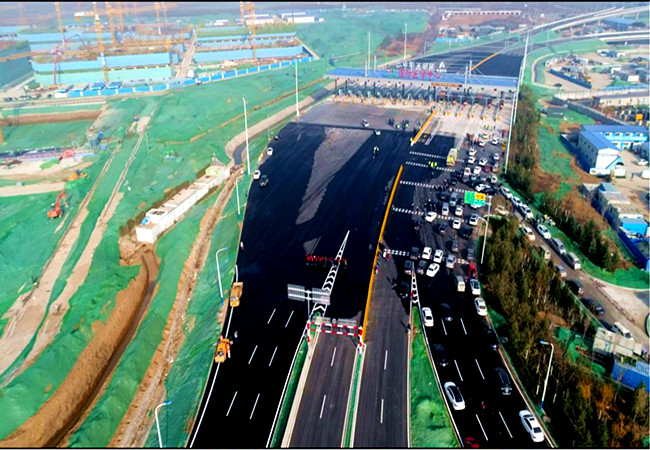

?收费广场南侧航拍图
?

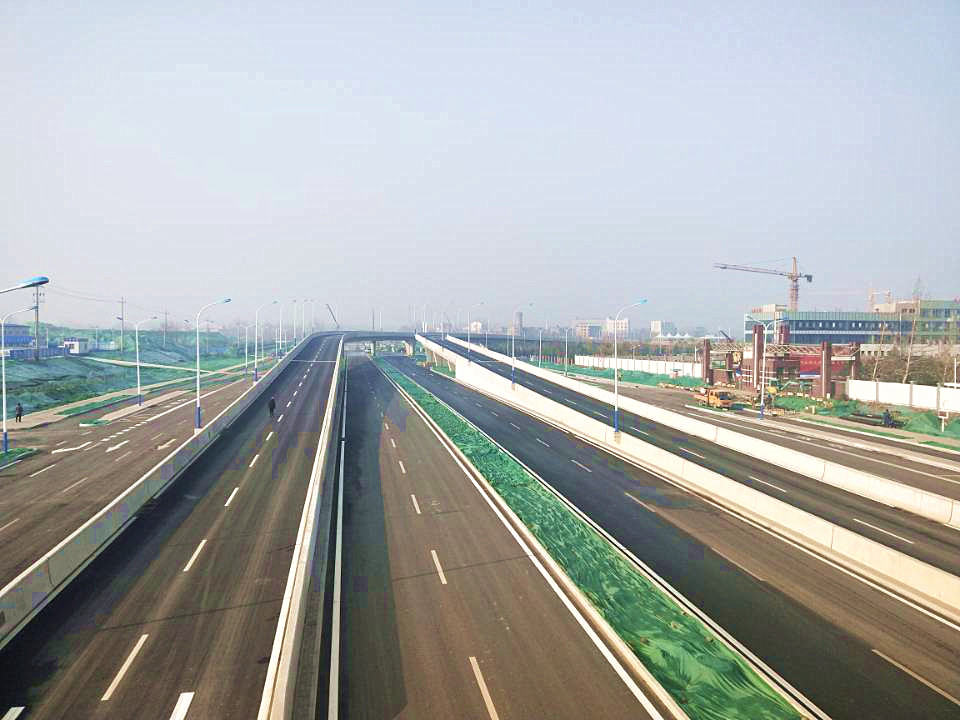

G、H匝道及地面道路
?

?
